项目描述

项目描述
金东区建筑业总部产业园项目为办公综合体,建筑总面积82702.12平方米,地下建筑面积29892.86平方米,地上建筑面积52809.26平方米,共A、B、C、D四个单体建筑,A幢17层,其余为5层,地下车库两层。合同造价3.8499亿元,总工期770日历天。2019年12月6日开工,按照合同工期计划于2022年1月13日竣工。质量目标:确保“双龙杯”,争创“钱江杯”。

项目概况

金东区建筑业总部产业园项目为办公综合体,建筑总面积82702.12平方米,地下建筑面积29892.86平方米,地上建筑面积52809.26平方米,共A、B、C、D四个单体建筑,A幢17层,其余为5层,地下车库两层。合同造价3.8499亿元,总工期770日历天。2019年12月6日开工,按照合同工期计划于2022年1月13日竣工。质量目标:确保“双龙杯”,争创“钱江杯”。

形象进度

本工程于2019年12月6日开工,春节后于今年2月18日开始复工,但受疫情影响,交通限制,工人不能正常返程,从3月5日后项目施工逐渐恢复正常,开始地下室土方开挖及基础底板施工。本工程两层地下室,按后浇带共划分成十块,地下室顶板于7月20日浇筑完成,目前A幢(17层)已完成至15层楼面,B幢已结顶,C、D幢正在进行屋面施工,计划11月中旬主体混凝土结构全部结顶。

项目重难点

造型与结构复杂:全玻璃幕墙曲线多变、施工困难;屋面“茶花”造型为太阳能光伏板、安装难。

高空吊装控制难:钢结构连廊整体较重、场地有限,高空吊装控制难。

多专业协同施工:项目专业工程多且复杂、工期紧、施工组织管理难。

质量目标要求高:金华市重点工程,集团要求确保“钱江杯”,争创“鲁班奖”

公司实施标准

项目实施方案

智慧工地方案简介

项目运用整体框架

大屏展示

智慧工地运用情况介绍

项目智慧工地运用概况-首页展示看板

 数字工地运用界面

机械设备管理

 塔吊管理

 项目上三台塔吊,其中一台塔吊连接到平台,其   余两台采用海康的塔吊监控

 塔吊运行数据分析及预警、塔吊吊钩可视化

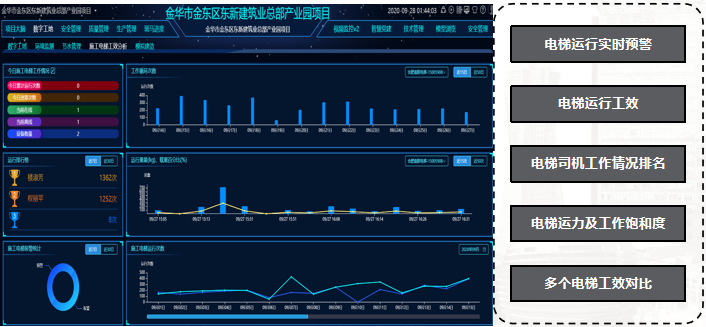

升降机监测系统、升降机运行分析

 项目只有一个主楼单体,配置了两台升降机设备

升降机实体运行

施工场地管理

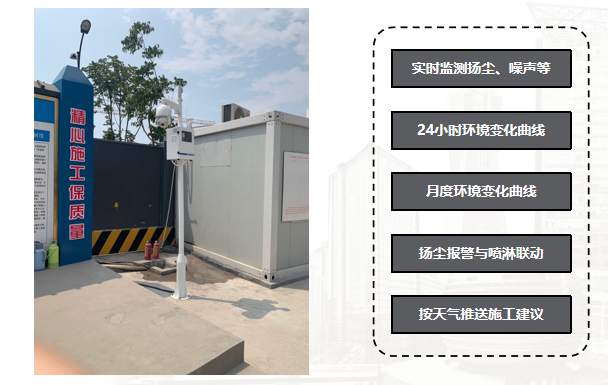

 扬尘监测系统

 扬尘监测实景、自动喷淋控制系统

 智能电箱  智能水表

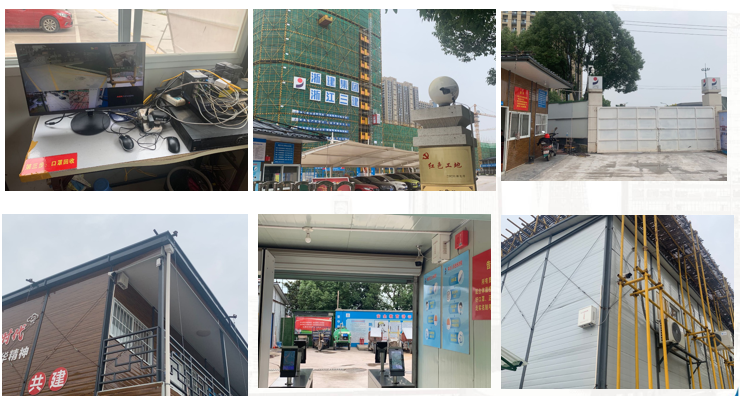

车辆进出场系统 智能监控系统

 本项目一共设置了9个监控摄像头,主要是在大   门,塔吊围挡周边、办公区等

 监控系统

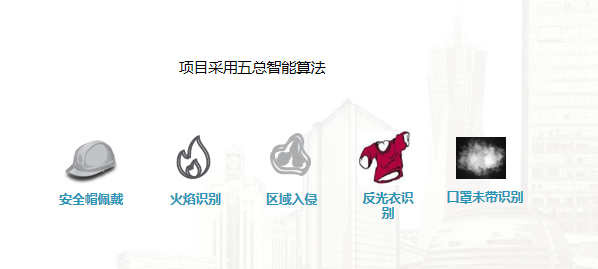

 AI智能识别系统

 WIFI安全教育系统

 生活区、办公区、大门、茶水亭等位置,wifi安   全教育系统全覆盖

 总结

2020年7月29日上午,金东区红色工地、智慧工地消防演练及高空救援现场观摩会在项目举行,金华市相关部门领导、金东区分管领导、区应急管理局、区住建局、区卫健局、区消防救援大队,金义新区(金东区)在建项目负责人和总监共计300余人参加会议。吊钩可视化系统、智能WiFi教育、联动喷淋系统等智慧工地平台各项工作开展得到与会领导和业内同行的充分肯定。人民日报海外版、浙江新闻客户端等媒体纷纷点赞报道。

本工程为金东区地标性建筑,是金东区政府重点工程,又是集团创鲁班奖梯队工程,工期紧、任务重、要求高。

通过智慧工地打造,全员参与、人人都是工地的管理者。质量组、安全组可通过手机终端随时随地发现问题、上传问题、整改跟进,目标清晰、人员明确、责任到人,能够有效控制质量隐患、安全危险源,杜绝质量安全事故的发生。通过斑马计划运用,管理人员可通过系统了解项目进度计划、节点计划,实时掌控现场劳动力、资源配备情况,真正朝着实现无纸化施工发展。通过钢筋点根、智能地磅运用,有效解决物资进场验收传统难题,简洁便用。

智慧工地系统是一个集安全、质量、生产、技术、劳务、党建、物料于一体的综合性平台。智慧平台让科技管理进入现场,所有的施工记录都有迹可循,方便各级项目人员对现场的管理,也助于集团公司对项目动态的把控。

 后续改进的地方

  • 小智问答

  • AR
    实景展示

  • 手机查看
